Đẩy nhanh tiến độ công trình đường dây 220kV vượt biển Kiên Bình - Phú Quốc
Cập Nhật: 28/3/2022 | 10:53:57 AM
Tổng công ty Điện lực miền Nam (EVNSPC) đã và đang tích cực kiểm tra, giám sát, đôn đốc đẩy nhanh tiến độ thi công, đảm bảo trong quý 2/2022 đóng điện công trình đường dây 220kV vượt biển Kiên Bình - Phú Quốc.

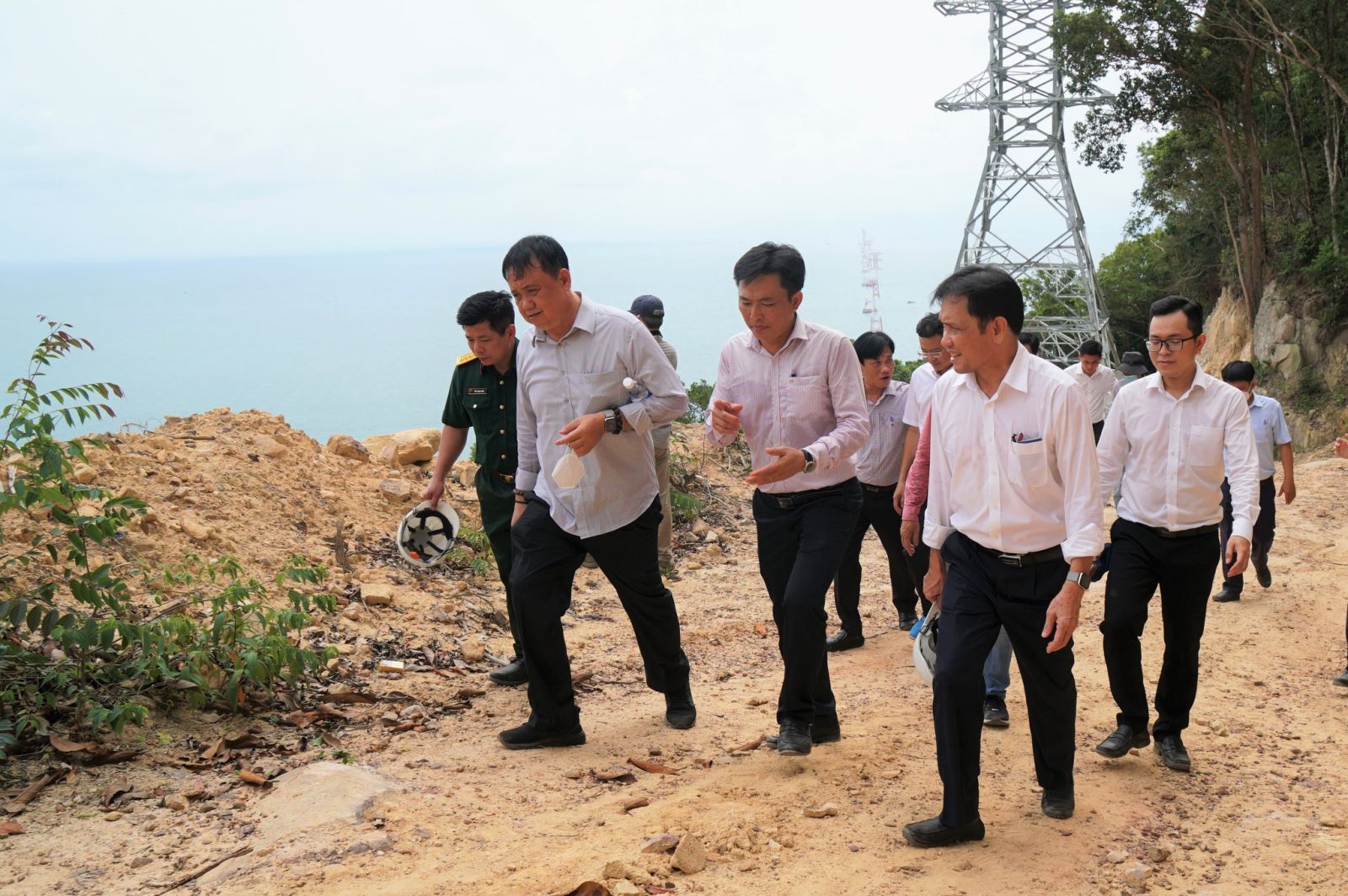

Lãnh đạo EVNSPC kiểm tra hiện trường thi công một số vị trí vướng mắc do công tác giải phóng mặt bằng tại bờ Phú Quốc
Nhiều khó khăn trong quá trình xây dựng
Vừa qua, tại buổi làm việc với đoàn công tác EVNSPC tại Phú Quốc do Tổng giám đốc EVNSPC Nguyễn Phước Đức chủ trì, Giám đốc Ban Quản lý dự án Điện lực miền Nam (Ban AĐLMN - đơn vị giám sát công trình) cho biết, đến thời điểm hiện tại, hạng mục móng trụ công trình đường dây 220kV vượt biển Kiên Bình - Phú Quốc đã thi công 152/169 móng. Riêng móng trụ trên biển đã thi công hoàn tất 117/117 móng. Ở hạng mục dựng trụ thép, các đơn vị thi công đã dựng xong 119/169 trụ. Đối với hạng mục kéo dây, đã kéo xong từ vị trí 31 đến vị trí 41.
Ông Đào Hòa Bình, Giám đốc Ban AĐLMN, cho biết các nhà thầu chưa huy động đủ nhân lực, thiết bị như cam kết, chưa bố trí tăng cường nhiều đội thi công cùng lúc để triển khai song song công tác dựng trụ và néo dây. Ngoài ra, sau tết âm lịch, nhiều đơn vị chậm triển khai công tác thi công.
Đại diện một số đơn vị thi công lý giải việc chưa điều chuyển đủ nhân lực do sau tết, số ca mắc Covid-19 tại các tỉnh tăng mạnh. Việc huy động lực lượng thi công gặp nhiều khó khăn do nhiều công nhân lần lượt nhiễm bệnh, không thể ra công trường.

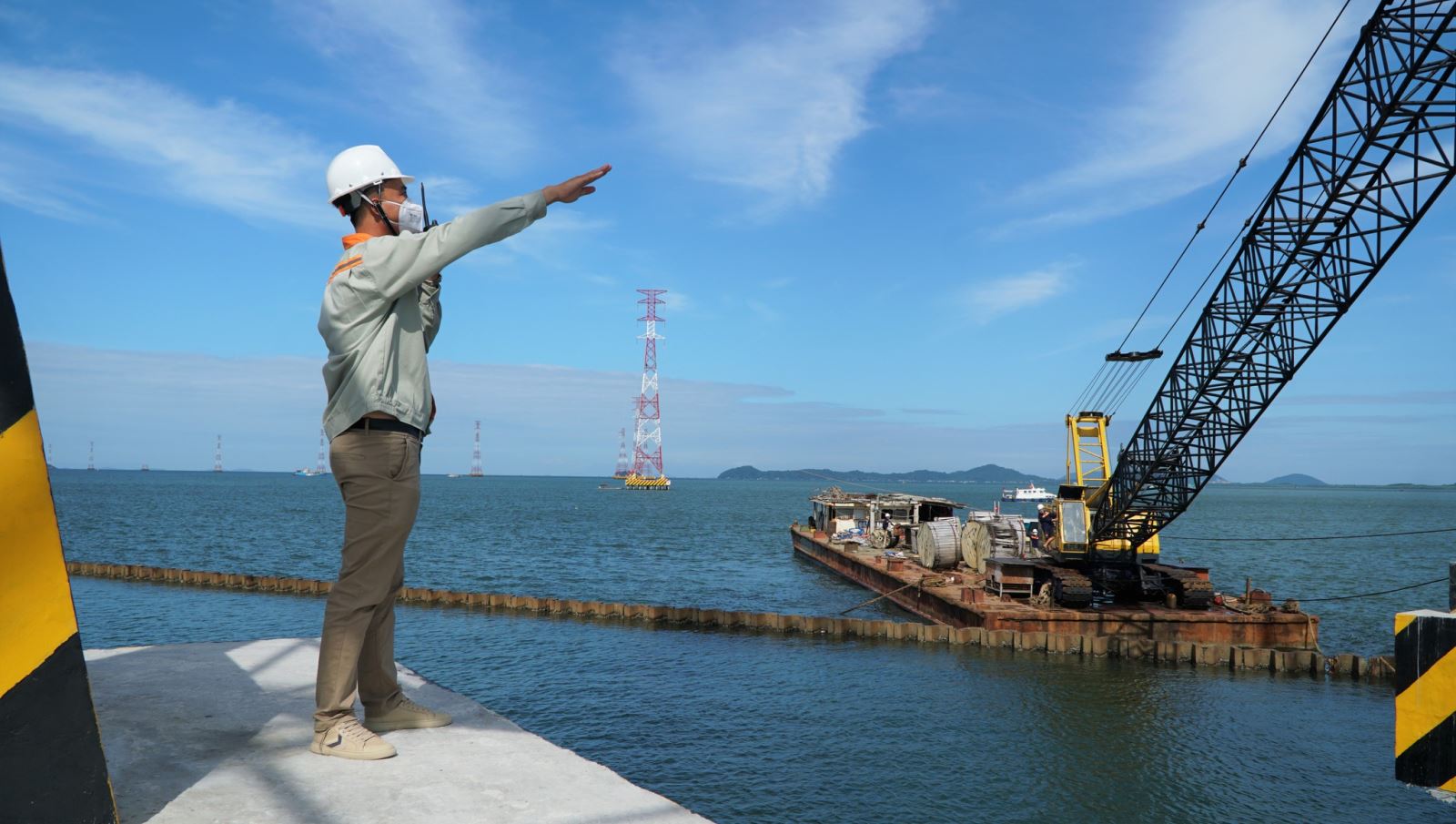

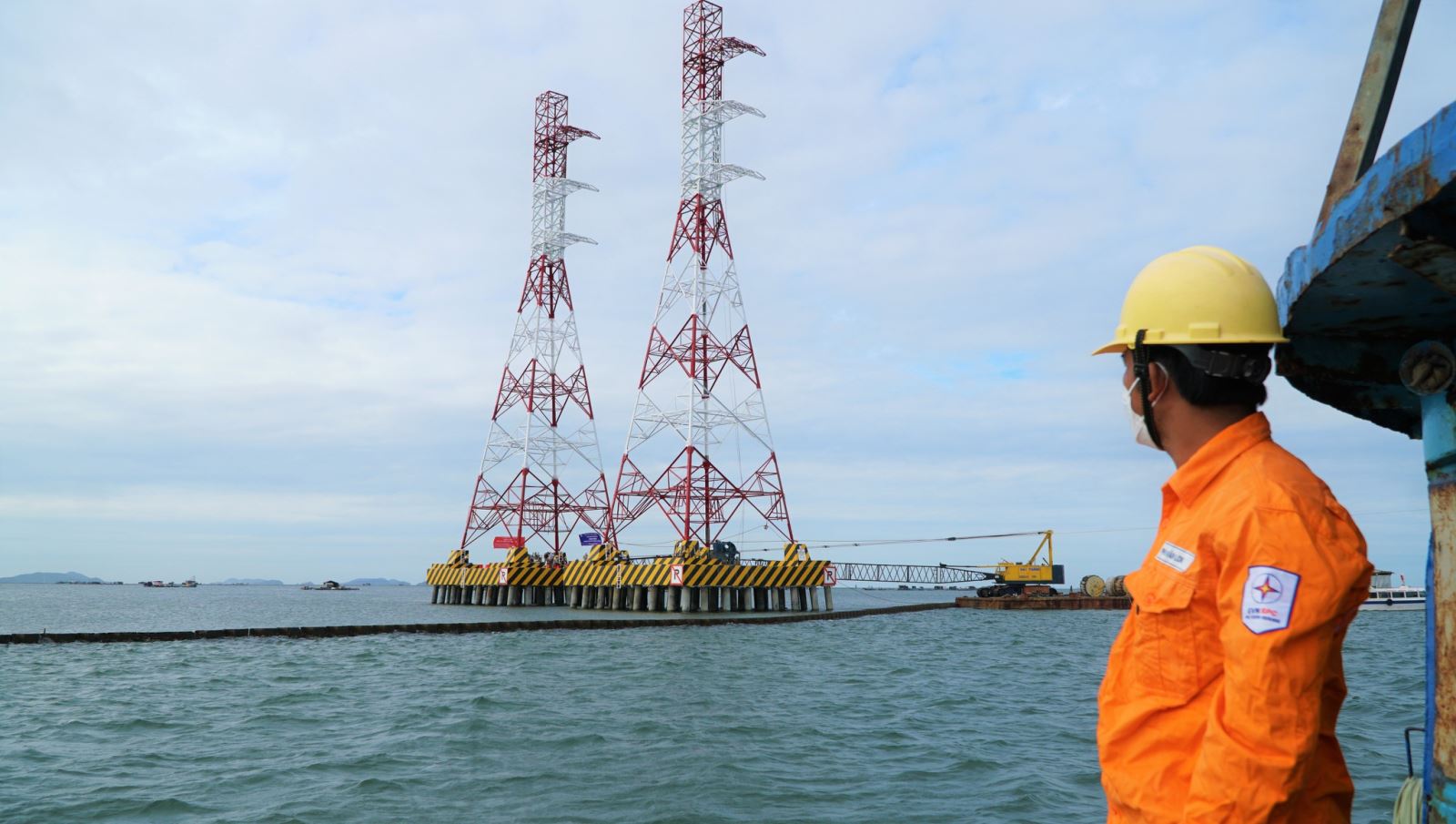

Các đơn vị đang nỗ lực thi công dựng trụ, kéo dây trên biển tại Phú Quốc để sớm đóng điện công trình
Một khó khăn nữa là vướng mắc trong giải phóng mặt bằng. Đây cũng là nguyên nhân chính khiến công tác thi công móng trụ và dựng trụ ở một số vị trí khu vực 2 bờ Kiên Bình và Phú Quốc chưa thể triển khai. Theo đại diện Tổng công ty Xây dựng Lũng Lô, phía bờ Kiên Bình còn 3/39 vị trí người dân chưa đồng ý nhận tiền bồi thường; phía bờ Phú Quốc còn 2 vị trí đang gặp trở ngại và chưa gặp được chủ đất và 2 hộ vẫn chưa đồng ý giao mặt bằng…
Giải pháp đẩy nhanh tiến độ công trình
Ông Đoàn Đức Hưng, Phó tổng giám đốc phụ trách công tác đầu tư xây dựng của EVNSPC, thống nhất một số giải pháp nhằm đẩy nhanh thời gian hoàn thành công trình.
Lãnh đạo EVNSPC làm việc với các nhà thầu để giải quyết khó khăn, đôn đốc đẩy nhanh tiến độ hoàn thành công trình
Cụ thể, EVNSPC giao Ban AĐLMN làm việc với các nhà thầu và cập nhật lại tiến độ cấp 3 đảm bảo thời gian hoàn thành công trình đúng tiến độ được giao. Trong đó, lưu ý tiến độ cập nhật phải bao gồm thời gian dự phòng cho công tác nghiệm thu, đóng điện; phối hợp với các nhà thầu khẩn trương giải quyết dứt điểm vấn đề sai lệch Stubbar (thanh neo) ở các vị trí trụ VT54, VT60, VT61 và VT107 để đảm bảo việc dựng trụ không gặp vướng mắc, trở ngại ảnh hưởng đến tiến độ công trình.
Ban AĐLMN làm việc với Công ty CP xây lắp Điện 1 ưu tiên dựng trụ VT152 để hoàn thành kéo dây khoảng néo VT145÷155; sớm hoàn tất phương án cắt điện thi công giao chéo với đường dây 110kV 176 Kiên Bình - 172 Holcim để thỏa thuận cắt điện với khách hàng; tiếp tục phối hợp Công ty Điện lực Kiên Giang làm việc với chính quyền địa phương nhằm đẩy nhanh công tác bồi thường giải phóng mặt bằng…
Dự án đường dây 220 kV Kiên Bình - Phú Quốc do EVNSPC làm chủ đầu tư với kinh phí 2.212 tỉ đồng, dự kiến đóng điện trong quý 2/2022. Dự án có tổng chiều dài hơn 80 km đường dây 220kV, gồm 169 vị trí trụ, trong đó có 117 trụ vượt biển trên không từ xã Kiên Bình (H.Kiên Lương) ra TP.Phú Quốc. Với nhu cầu tiêu thụ điện phát triển nhanh thời gian qua, khả năng gây quá tải cho đường dây cáp ngầm 110 kV Hà Tiên - Phú Quốc đã xây dựng trước đó là rất cao. Do vậy, việc sớm hoàn thành công trình đường dây 220kV Kiên Bình - Phú Quốc sẽ đảm bảo nguồn điện ổn định lâu dài, góp phần vào việc đảm bảo cung cấp điện an toàn, liên tục cho nhu cầu phục hồi, phát triển kinh tế - xã hội; đảm bảo an ninh, quốc phòng và thu hút đầu tư tại TP.Phú Quốc thời gian tới.
